Service
Installation Guide
Illustration of nameplates
Common Faults

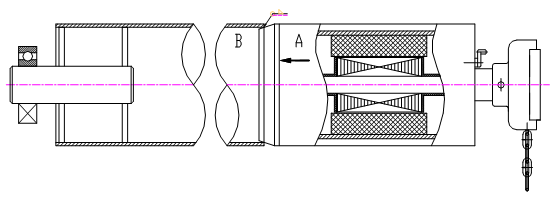

①AC220V~380V卷帘门电机与门体安装方式

欢迎使用本公司生产的HL系列卷帘门电机。

安装前请查看产品外观是否有损坏,并仔细阅读产品使用说明书及使用注意事项。

本公司主机箱与附件箱(内含:①电机主机、外接按钮、弹子锁盒 ②支架板、边板、支撑板、传动板、芯轴、轴承、轴承座)

产品安装前工具、材料准备

工具:冲击电钻、手电钻、电焊机、角磨机、十字螺丝刀、老虎钳、活动扳手、锤子、线坠、水平仪(或水平管)、卷尺、角钢、膨胀螺丝等。

材料:卷帘门电机及附件、大梁管、门片、导槽、封箱等。

温馨提示:以上这些材料都是必备工具,一样不能少,要准备齐全才好动工。大梁管的规格需根据门洞的宽度、高度及门帘重量的要求来选择。

安装步骤一:

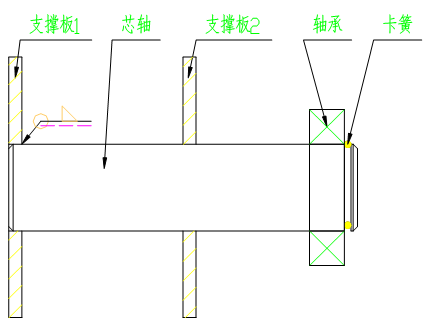

1:用卷尺测量门洞高低及安装位置尺寸等,再确定卷轴直径大小及长度尺寸;

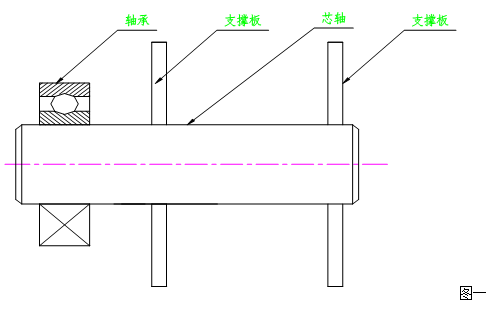

2:取出一片支撑板和芯轴,将支撑板放于平面上,把芯轴插在支撑板中心孔内用电焊机点焊三点,看芯轴与支撑板是否垂直后将其满焊

3:取出第二片支撑板和轴承,将第二片支撑板套在焊好的芯轴上。把轴承套在焊好的芯轴另一端芯轴末端用铁锤敲击几点,让轴承不易脱出

4:把备好的芯轴套入大梁管上,将第二片支撑板与大梁管管口对齐,用电焊机先点焊三点,看支撑板与管口是否同心、芯轴在管内伸缩情况后将其满焊,并将传动板与大梁管另一个管口对齐,用电焊机先点焊三点,看传动板与管口是否同心后将其满焊。

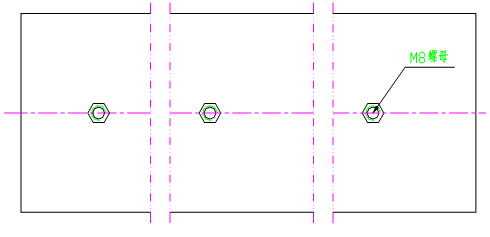

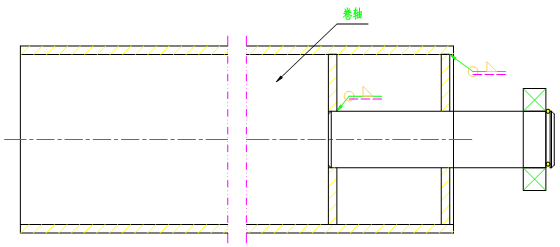

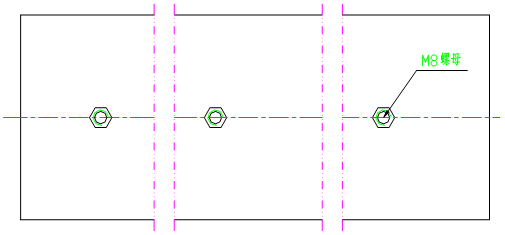

5:根据门洞的大小计算出门帘的重量,确定卷轴受力点要几点,然后用水平仪和画笔记上位置点,采用电焊机对位置点穿孔并焊上M8螺母,焊牢。

产品安装步骤二:开始安装卷帘门

1、采用水平仪对墙壁测绘出主、附边板的安装位置距离,保持同高同距,使主、附边板平行、同心;并用电锤打出膨胀螺钉位置孔,装上膨胀螺钉及锁紧主、附边板。若墙壁上没有安装位置,请采用角铁固定方式对主、附边板进行焊接牢靠,测量方式同上描述采用水平仪测绘。同时安装好导轨。

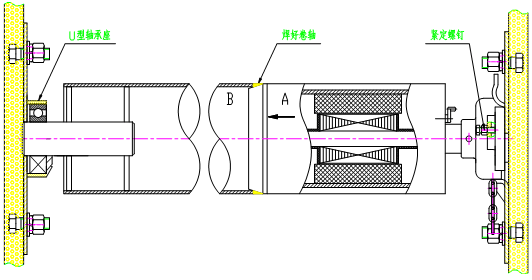

2:以支架板中心轴为主使用水平尺画出边板中心线,将轴承座放在边板上用电焊机将其焊牢。

3、将焊好的大梁管安装在支架板与边板槽内,然后把U型轴承座两边用铁锤打弯扣住轴承,并用手推动大梁管看运转是否顺畅。

4、将本公司电机箱打开(内含:卷帘门电机主机、不锈钢锁盒)取出主机固定在支架板上。根据实际情况在电机变速箱传动链条调节螺丝上调节传动链条的松紧(调节链条下垂度为3-6mm每半年需给链条涂上机油)。

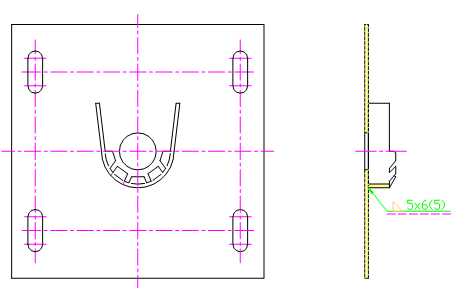

5、装好电机后先用手拉链条上下拉动,观察整体传动部份是否正常。接入电源,按手动按钮上下停是否正常工作。

6、将组装好的卷帘门体固定在大梁管上用14~17开口扳手把门帘联接片锁在卷轴上;再把门片穿在联接片上且与导槽对齐,并用老虎钳扣上门帘铰链。依次上好门片,然后插上电机电源线,开动电机,运行卷轴;把门片顺卷而上,放入导轨内,门体进入导槽时需确定门体与导槽间的间隙。(注:上门片是如电机限位到位,可先将限位器调开。)

7、限位开关必须在门体开闭的准确位置停止。

(1)旋转螺丝使凸轮松动,把门开到预设的位置,旋转限位凸轮直到限位开关有滴答的一声,然后锁紧螺丝。

(2)旋转螺丝使凸轮松动,把门关到预设的位置,旋转限位凸轮直到关门限位开关有滴答的一声,然后锁紧螺丝。

(3)经过调试以后,你可以开关门,然后观察门体是否到达了预设的限位的位置。

(4)如果门体达不到想要的预设的位置,那么再精准的进行调整凸轮。这个过程跟上面是一样的。

注:整个过程完毕后,用螺丝刀适当锁紧凸轮上螺丝,防止限位凸轮松动,导致限位器冲位。

8、电机左安装:

电机可以左安装也可以右安装,通常的情况下是右安装(从屋内往门外看)。如果你想要改为左安装,那么操作如下:拧下壳体上的四个螺丝,旋转壳体180度,使手拉链条垂直于地面,然后拧紧螺丝。必须确保机体与端盖间没有空隙。如果电机有棘爪,必须同时把棘爪旋转180度。(注意壳体与电机端盖接合处的配合,确定没有间隙后,将四个螺钉(对角均匀)拧紧,避免因拧力过大使壳体产生裂纹,影响制动刹车效果。)

9、380V电机调试时如出现电机反转(即按钮按上变下,按下变上)需将380V三条火线任意两条对调。

10、安装完后,电机通电测试电机上、停、下是否正常,并拉动手拉链条是否正常。

注:电机支架板上预留有地线端请务必接上地线。

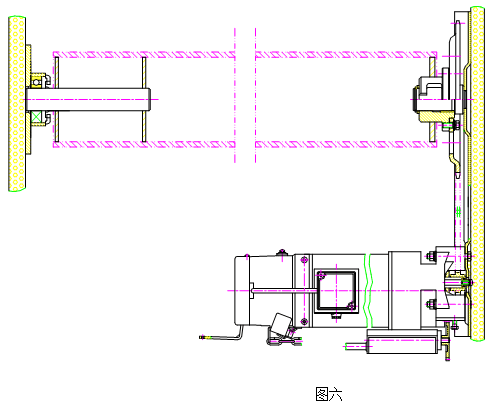

HL-3A管装电机与门体安装方式

欢迎使用本公司生产的HL-3A系列管装电机。

安装前请查看产品与外箱是否有损坏,并仔细阅读产品使用说明书及使用注意事项。

本公司主机箱与附件箱内含:(1)3A管装电机(2)控制器、遥控手柄、支架板、边板、支撑板、芯轴、轴承、轴承座

产品安装前工具、材料准备

工具:冲击电钻、手电钻、电焊机、角磨机、十字螺丝刀、老虎钳、活动扳手、锤子、线坠、水平仪(或水平管)、卷尺、角钢、膨胀螺丝等。

材料:卷帘门电机及附件、大梁管、门片、导槽、封箱等。

温馨提示:以上这些材料都是必备工具,一样不能少,要准备齐全才好动工。大梁管的规格需根据门洞的宽度、高度及门帘重量的要求来选择。

安装步骤一:

1:用卷尺测量门洞高低及安装位置尺寸等,再确定卷轴直径大小及长度尺寸;

2:取出一片支撑板和芯轴,将支撑板放于平面上,把芯轴插在支撑板中心孔内用电焊机点焊三点,看芯轴与支撑板是否垂直后将其满焊

3:取出第二片支撑板和轴承,将第二片支撑板套在焊好的芯轴上。把轴承套在焊好的芯轴另一端卡上卡簧;(或在芯轴末端用铁锤敲击几点,让轴承不易脱出);

4:把备好的芯轴套入大梁管上,将第二片支撑板与大梁管管口对齐,用电焊机先点焊三点,看支撑板与管口是否同心、芯轴在管内伸缩情况后将其满焊。

5:取出3A主机驱动轮(A)与大梁管另一个管口(B)对齐(可选用两支角钢靠在主机与大梁管中间),用电焊机先点焊三点,看主机与管口是否同心、水平后将其满焊。

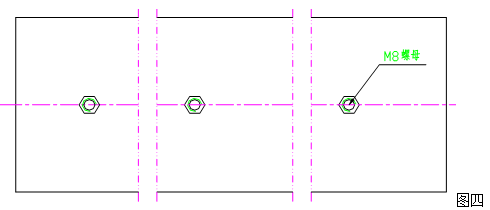

6:根据门洞的大小计算出门帘的重量,确定卷轴受力点要几点,然后用水平仪和画笔记上位置点,采用电焊机对位置点穿孔并焊上M8螺母,焊牢。

产品安装步骤三:开始安装卷帘门

1、采用水平仪对墙壁测绘出主、附边板的安装位置距离,保持同高同距,使主、附边板平行、同心;并用电锤打出膨胀螺钉位置孔,装上膨胀螺钉及锁紧主、附边板。若墙壁上没有安装位置,请采用角铁固定方式对主、附边板进行焊接牢靠,测量方式同上描述采用水平仪测绘。同时安装好导轨。

2、以支架板中心轴为主使用水平尺画出边板中心线,将轴承座放在边板上用电焊机将其焊牢。

3、将焊好的大梁管安装在支架板与边板槽内,然后把U型轴承座两边用铁锤打弯扣住轴承,同时也把主边板的两个固定手拉座的紧定螺钉锁紧,压紧手拉座。并用手拉链条来回拉动看运转是否顺畅。接入控制器,按手动按钮上下停是否正常工作。

4、将组装好的卷帘门体固定在大梁管上用14~17开口扳手把门帘联接片锁在卷轴上;再把门片穿在联接片上且与导槽对齐,并用老虎钳扣上门帘铰链。依次上好门片,然后插上电机电源线,开动电机,运行卷轴;把门片顺卷而上,放入导轨内,门体进入导槽时需确定门体与导槽间的间隙。(注:上门片是如电机限位到位,可先将限位器调开。)

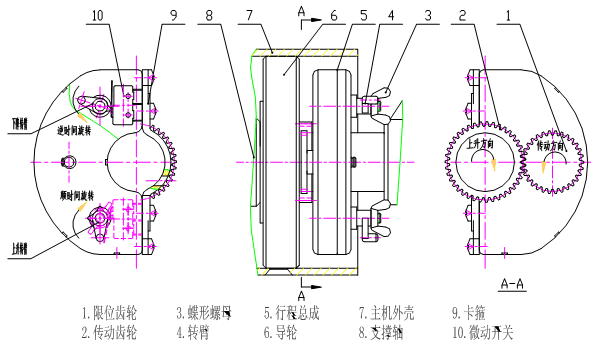

5、限位器调试方式:

限位开关必须在门体开闭的准确位置停止。

注:上升调定位旋转方向为顺时针,下降调定位旋转方向为逆时针。行程定位完毕后必须锁紧摆臂上的蝶形螺母,如未能按提示进行操作导致限位冲顶,一切后果自负。

调试方式(一):

① 将门体提升到所需的高度停止后,调节上限位的调节臂(有上限位标识的)旋转调节臂的臂头朝微动开关方向(上限位旋转调节臂为顺时针方向),将门体适当上、下运转,同时配合调节臂左右旋转,调到确定高度,上升高度定位完毕。

② 将门体关闭到所需的下位后,调节下限位的调节臂(有“下限位”标识)旋转调节臂的臂头朝微动开关方向(下限位旋转调节臂位逆时针方向)。将门体适当上、下运转,同时配合调节臂轻微左右旋转,调到确定下限位,下降高度定位完毕。

如果门体达不到想要的预想的位置,那么再精准的进行调整调节臂。这个过程跟上面是一样的。

调试方式(二)

(1) 将电机开启上行同时使用调节扳手,将调节上限位的调节臂(有“上限位”标识)按所标示的箭头方向旋转至电机自动停止,后逆箭头方向稍微调开一点,再让电机运转直至自动停止,如还未到位可配合调节臂轻微左右旋转,调到确定上限位,上升高度定位完毕。

(2) 将电机开启下行同时使用调节扳手,将调节下限位的调节臂(有“下限位”标识)按所标示的箭头方向旋转至电机自动停止,后逆箭头方向稍微调开一点,再让电机运转直至自动停止,如还未到位可配合调节臂轻微左右旋转,调到确定下限位,下降高度定位完毕。

注:整个过程完毕后,行程定位完毕后必须锁紧摆臂上的蝶形螺母防止行程不定位。

安装完后,电机通电测试电机上、停、下是否正常,并拉动手拉链条是否正常.

注:电机支架板上预留有地线端请务必接上地线。

 HL-AC-DC管状电机与门体安装方式

欢迎使用本公司生产的HL-AC-DC系列管状电机。

安装前请查看产品外箱是否有损坏,并仔细阅读产品使用说明书及使用注意事项。

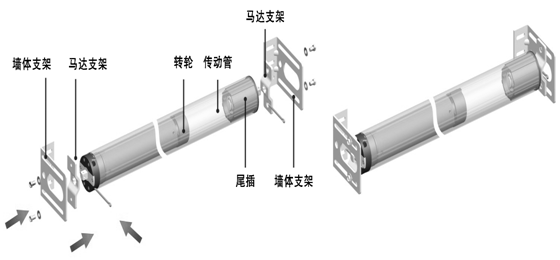

本公司主机箱与附件箱(内含:(1)管状电机(2)控制器、马达支架、皇冠、转轮)。尾插、墙体支架需增购。

产品安装步骤一:工具、材料准备

工具:冲击电钻、手电钻、电焊机、切割机、螺丝刀、钳子、活动扳手、锤子、线坠、水平尺、卷尺、柳钉枪等。

材料:卷帘门电机及附件、大梁管、门片、导槽、封箱等。

温馨提示:以上这些材料都是必备工具,一样不能少,要准备齐全才好动工,大梁管的规格需根据门洞的宽度、高度及门帘重量的要求来选择。

产品安装步骤二:大梁管准备

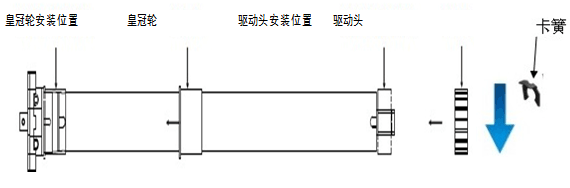

①.驱动装置皇冠轮和驱动轮(转轮)的安装

要点:皇冠的凹槽和驱动装置内齿套的凸槽相配合;转轮安装好后要用L型卡簧插在驱动装置转轴的卡簧槽内。

②.驱动装置与传动管的连接

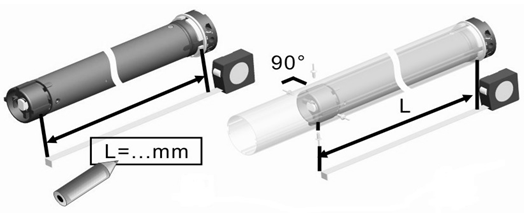

要点:先用尺子从转轮的中心位置量到皇冠的台阶处(见上图);

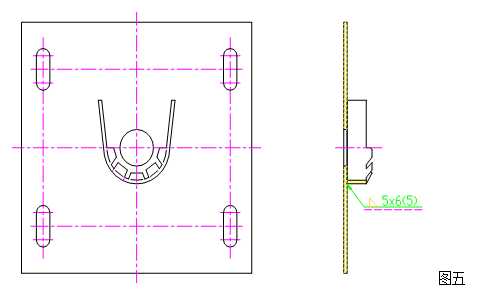

然后把驱动装置插入已确定好长度的传动管(大梁管)内,按量好的尺寸在管上三等分打Ф6孔固定转轮(M6*20外六角或不锈钢拉铆钉);在驱动装置行程部位以传动管口向里1cm处对称打孔固定皇冠(M5*10自攻螺丝或不锈钢拉铆钉)深度小于12mm。

传动管的另一头装入尾插,在管口向里1cm处打4-6孔均布(M5自攻螺丝或不锈钢拉铆钉固定尾插)。

产品安装步骤三:开始安装卷帘门

1、确定要安装卷帘门的位置,并用线坠、水平尺等工具进行标注,找准水平线和垂直线。

2、根据定位的划线开始安装卷帘门的导槽、边板。(注:门体中装时安装导槽与边板是需留出大梁管两边安全空间,约一边四公分)

3、将一片边板(墙体支架)按实际门洞要求焊上(锁上)马达支架,以马达支架中心轴为主使用水平尺画出另一片边板中心线,将轴承座(马达支架)放在边板上锁上或用电焊机将其焊牢。

4、将准备好的大梁管安装在两片边板(墙体支架)上,切记(电机连接线一定要垂直向下),接入控制器,按手动按钮上下停是否正常工作。

5. 在大梁管分布挂门片螺母,需要在电机区域上部钻孔时,钻孔时严禁损伤电机外管(建议钻头露出钻夹头的长度小于15mm),螺丝长度严禁与电机外管摩擦,确定螺丝与电机外管的间隙应大于5mm。

6、将组装好的卷帘门体固定在大梁管上,电机通电将门体升至制高点,然后按下行让门体进入导槽,门体进入导槽时需确定门体与导槽间的间隙。(注:上门片是如电机限位到位,可先将限位器调开。)

7、限位器调试方式:

限位开关必须在门体开闭的准确位置停止。

注:电机连接线垂直向下,向外的限位调节钮为上限位,向里的限位调节钮为下限位(左∕右安装相同)。上∕下限位器调节钮上均有表明(+∕-),“+”作用:门体还未到限位就停止,可按“+”方向旋转,每旋转一点门体便可运转一点。“-”作用:门体已到限位可还继续运转,可按“-”方向旋转,每旋转一点门体限位便缩短一点。

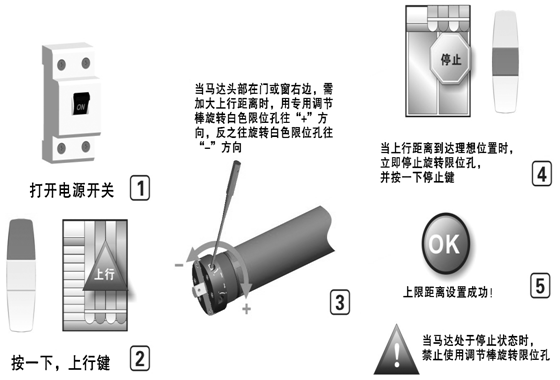

① 将门体提升到所需的高度停止后,将限位调节笔插入上限位的调节钮以“+∕-”方向旋转,将门体适当上、下运转,同时配合调节臂“+∕-”旋转,调到确定高度,上升高度定位完毕。

②将门体下降到所需的高度停止后,将限位调节笔插入上限位的调节钮以“+∕-”方向旋转,将门体适当上、下运转,同时配合调节臂“+∕-”旋转,调到确定高度,下降高度定位完毕。

如果门体达不到想要的预想的位置,那么再精准的进行调整调节钮。这个过程跟上面是一样的。

8、安装完后,电机通电测试电机上、停、下是否正常,并拉动手拉链条是否正常。

注:电机或控制器上预留有地线端请务必接上地线。
